沥青基础

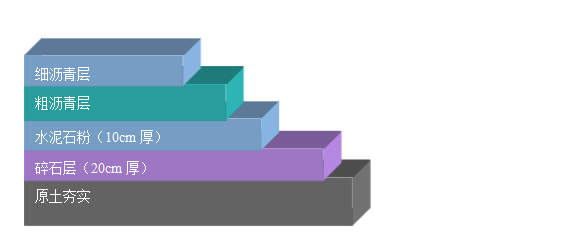

1、施工工艺流程
场地测量→土方开挖→素土夯实→碎石垫层→粗沥青层→细沥青层→硅PU球场面层。
2、场地测量
根据有关要求用经纬仪对该运动场地进行测量,确定其座向标高。运动场地的设计既要符合现场的实际情况,也要符合田径竞赛规则的规定。场地的设计应科学、合理、安全,有利于提高运动员的竞技水平,有利于运动员公平竞赛,场地的设计应有利于使用和保养。
3、土方开挖及清运余泥
根据测量的标高及需要重新施工的材料厚度确定土方开挖的深度,用大型挖泥机、运泥车将土方挖起并运走。开挖前要先对场地的一些隐蔽工程进行了解,如地下电线、电缆、排水管等,对应保护的设施要制定相应的施工方法,余泥运输过程中要注意不能洒落在公路上,余泥应倾倒到指定的地方。
4、素土夯实
用中型压路机(12T)将已挖去余泥的基础底部进行碾压,在碾压的过程中要注意基础的变化。如出现软土等复杂土层要采用加固或换土等方法处理,边压实边整平素地面,以便下一工序施工。经碾压过的素土应无显著轮迹,无发软起皮,无浮土松散、波浪等现象。压实密度不小于95%,厚度允许偏差土10%,纵横断高允许偏差±2厘米,宽度不得小于设计宽度。
5、碎石垫层
碎石层采用强度均匀的石料,碎石强度应符合要求,石的粒径一般在25-65mm范围内,但不能超过垫层厚度的2/3。将碎石按要求厚度铺平,用6-8T碾压机,开行速度25-35米/分,碎石在碾压时应浇水,碾压应达到砂石不松动,表面无波浪为止。在碾压机压不到的地方可用人工整实,但每层虚铺不要超过10厘米。
6、粗沥青层
沥青混凝土层:先铺粗沥青层,厚度40-60mm,碎石粒径为6-9mm,含油量4.6-5.8%,用8-12吨碾压机碾压
7、细沥青层
铺细沥青层,厚度20-40mm,碎石粒径为2-5mm,含油量5.8-6.4%,用6-12吨碾压机碾压。(注意事项:⑴沥青摊铺温度应在100℃以上,成活温度应在60℃以上。⑵碾压机滚筒宜用清水擦拭,忌用柴油或其它重油洗刷,以保证沥青层与塑胶的粘合。)
(二)质量要求
1、基础表面不得有裂纹,不能有明显碾压轮迹,不得有油污、油渍和未搅拌开的沥青块,不得有硬结、凹沉、龟裂、蜂窝或脱皮等现象。
2、基础表面无阻水现象。
3、平整度:平整度合格率在95%以上,3m直尺允许误差3mm以内。
4、坡度:符合体育工艺指标。
5、抗压强度:R20>25kg/平方厘米
R50>10kg/平方厘米
6、密实度:表面压实密度达97%以上,干容量达到2.35kg/公升以上。
7、沥青软化点>50℃,延伸度60cm,针入度1/10mm>60。
8、沥青热稳定系数:Kt=R20/R50≤3.5。
9、体胀率:<1%。
10、吸水率:6-10%。
11、保养期:室外气温25℃以上24天。(室外气温15℃-25℃之间30天。室外气温25℃以下60天。(以挥发沥青中的挥发物组份)
